Wymiana ścieków: technologia wydajności pracy
W przeszłości rury żeliwne były powszechnie używane do drenażu, materiał ten jest dobry, ale nie wieczny. W szczególności system kanalizacyjny większości prefabrykowanych domów wybudowanych w drugiej połowie ubiegłego wieku znajduje się w opłakanym stanie. Dlatego w naszych czasach staje się pilnym potrzeba wymiany ścieków we własnych rękach Chruszczowa.

Zakres prac przy wymianie ścieków
Dla mieszkańców mieszkań miejskich zwykle ogranicza się to do demontażu starych poziomych rur łączących instalacje hydrauliczne z pionem.
Praca jest wykonywana w następującej kolejności:
- w czasie pracy w domu powstaje "suche prawo"
- urządzenia sanitarne są odłączone od systemu odwadniającego;
- po tym następuje zwrot najbardziej czasochłonnej operacji - usunięcie rur poziomych. Jeśli zostały złożone w subpola lub w specjalnym pudełku, możesz zrobić to szybko. Ale jeśli zostały ułożone w jastrychu lub osadzone w ścianie, za pomocą perforatora i szlifierek, trzeba usunąć warstwę betonu;
- podczas usuwania obszaru połączonego z pionem należy zwrócić szczególną uwagę i dokładność;

- układany jest nowy rurociąg, sprawdzana jest szczelność systemu, następnie są one ukryte w ścianie lub podłodze.
Jeśli wymiana zostanie przeprowadzona w prywatnym domu, to oprócz pracy wewnętrznej będzie trzeba zaktualizować system kanalizacji zewnętrznej. Jest to związane z pewnymi trudnościami - ilość robót ziemnych jest znaczna, a układ witryny może uniemożliwić użycie specjalnego sprzętu do kopania rowów. W związku z tym bezwykopowa metoda układania nowego rurociągu jest dość popularna.

Technologia wykonania pracy
Jeśli prace zostaną wykonane w mieszkaniu miejskim, przed rozpoczęciem należy poprosić sąsiadów, aby powstrzymali się od korzystania z kanału przez pewien czas. Lepiej jest po prostu wyłączyć dopływ wody.
W przyszłości instrukcje dotyczące pracy wyglądają tak:
- odciąć widoczną część rury po wyłączeniu osprzętu hydraulicznego;
Zwróć uwagę! Podczas pracy w łazience syfon należy znokautować ostrożnie. Jeśli sama kąpiel jest żeliwna, można ją łatwo rozdzielić nieostrożnym uderzeniem młotka.

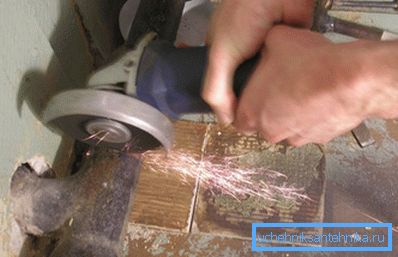

- usunięcie starego rurociągu najlepiej wykonać w częściach, wykonując szlifierkę tnącą. Z reguły nie jest możliwe natychmiastowe przecięcie metalu na całą głębokość, dlatego najpierw można wykonać małe cięcie i doprowadzić ścianę do środka za pomocą uderzenia młotkiem. Następnie płyta dotrze do przeciwległej ściany;

- po usunięciu rurociągu, odprowadzając ściek do pionu, można rozpocząć układanie nowego.
Cechy demontażu starego kanału

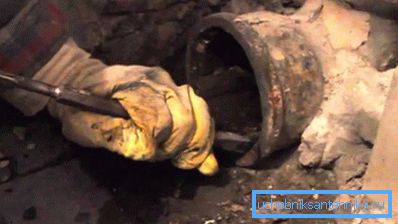

Najtrudniejsza rzecz do demontażu, aby nie uszkodzić gniazda. Jeśli najmniejsza szczelina powstaje w pionie, konieczna jest jej zmiana, koszt aktualizacji kanalizacji w tym przypadku wzrośnie.
Zwróć uwagę! Podczas usuwania sekcji kanalizacji odpowiedniej dla pionu, surowo zabrania się jej kołysania. Żeliwo jest bardzo delikatnym materiałem i z tego powodu mogą powstać pęknięcia w gnieździe.
W przeszłości, przy łączeniu z gniazdem, w celu dodatkowego uszczelnienia, wolna przestrzeń na styku była wypełniona siarką lub wypełniona zaprawą cementową. Przez lata eksploatacji pion był najprawdopodobniej malowany więcej niż jeden raz, dlatego najpierw trzeba usunąć warstwę farby i nadmiar szczeliwa.

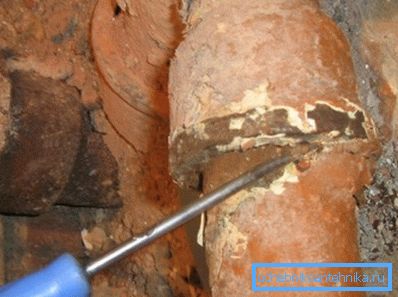

Pierwszym krokiem jest usunięcie nadmiaru materiału uszczelniającego. Do tego nadaje się zwykły śrubokręt lub dłuto i młotek. Delikatnie puknij w śrubokręt, aby odciąć dodatkowy materiał.

Następnie musisz usunąć materiał uszczelniający z przestrzeni między ścianami rur.
Można to zrobić na kilka sposobów:
- za pomocą wiertarki - zamrożona siarka jest po prostu wiercona;

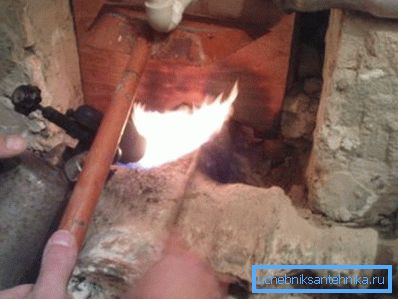

- przez ogrzewanie złącza - podczas gdy siarka wypala się, jest całkowicie bezpieczna dla żeliwa.

Zwróć uwagę! Podczas spalania powstaje wiele szkodliwych gazów, dlatego musisz zorganizować dobrą wentylację i wyposażyć się w osobisty sprzęt ochrony dróg oddechowych.
Demontaż starego pionu
Zepsuty ptasznik jest w stanie wyleczyć wiele bólów głowy i można sobie poradzić z jego wymianą.

Instrukcja instalacji nowego pionu zamiast żeliwa wygląda tak (zakłada się, że poziomy rurociąg został już usunięty):
- usunięto część starego pionu. Od sufitu trzeba cofnąć się o około 10 cm i wykonać nacięcie za pomocą szlifierki, to samo nacięcie będzie potrzebne w dolnej części - nad rozprowadzającym tee kanalizacyjnym;
- dłuto jest delikatnie wciskane w nacięcie, z powodu lekkiego zginania rury, żel rozrywa się. Z reguły linia usterki jest idealnie płaska;
- jeśli kawałek rury trafiający do tee wygląda niezawodnie i nie słabnie, to można go zostawić, w przeciwnym razie lepiej jest go skrócić razem z tee (cięcie powinno zejść poniżej dolnego dzwonka). Trójka trąbkowa jest obrana;

- Następnie możesz przystąpić do instalacji plastikowego pionu.
Instalowanie nowego pionu

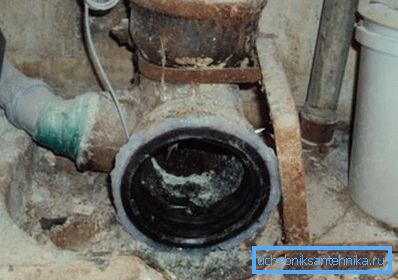

Przy łączeniu pionu z rurami z żeliwa stosuje się specjalny mankiet gumowy, który zapewnia dodatkową szczelność połączenia. Reszta procesu połączenia nie różni się zbytnio od prostego połączenia w kształcie dzwonka.

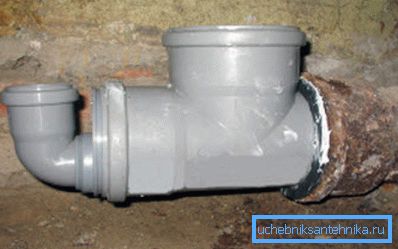

Najpierw w starannie wyczyszczonym gnieździe wkładany jest gumowy mankiet, a dopiero potem rury są połączone. Dodatkowo związek jest obficie uszczelniony szczeliwem.

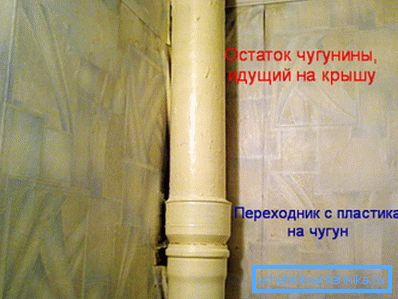

Ponieważ zmienia się tylko część pionu, ostatnie połączenie rur odbywa się od końca do końca, a szczelność połączenia jest uzyskiwana przez adapter.

Wymiana zewnętrznych ścieków

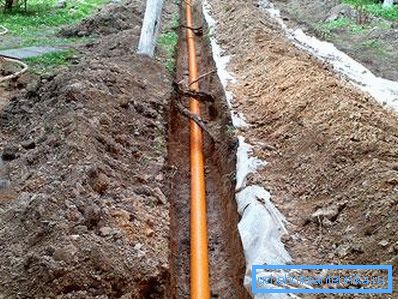

Ta część dotyczy tylko właścicieli prywatnych domów. Koszt wymiany zewnętrznego systemu kanalizacyjnego nie jest tak wysoki, ale sam proces jest dość pracochłonny, ponieważ będziesz musiał wykonać dużą ilość robót ziemnych.
Rozwiązaniem w tej sytuacji może być bezwykopowy sposób wymiany rur. Jeśli przy otwartej metodzie musisz wykopać wykop i usunąć starą rurę, to z zamkniętą, możesz obejść się bez kopania rowów
Wolny przepływ ścieków

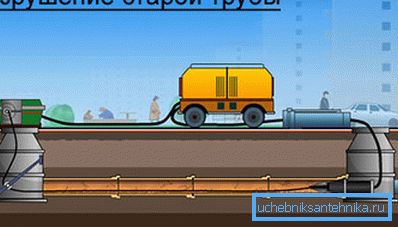

Większość prywatnych domów ma właśnie taki system drenażu. Cała praca jest wykonywana przez specjalny mechanizm, który niszczy starą rurę, nieznacznie rozszerza średnicę otworu i uszczelnia jego ściany.

Wymiana rur odbywa się na obszarach pomiędzy studniami.
Przy wymianie drenażu metodą bezwykopową prace wykonuje się w następującej kolejności:

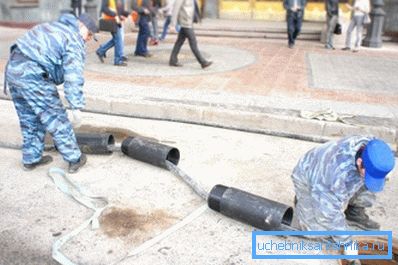

- pneumatyczny stempel wyposażony w ekspander i niszczyciel przesuwa się do punktu końcowego wzdłuż starej rury;
- rura, która służyła swemu końcowi, zapada się, a jednocześnie ściany tunelu wynikowego są zagęszczane z powodu rozprężarki;
- po przebiciu rurociąg jest natychmiast prowadzony, którego sekcje są połączone gwintowanym połączeniem.

Cena jest oczywiście wyższa niż przy zastępowaniu rur w tradycyjny sposób. Ale biorąc pod uwagę oszczędność czasu i jakość pracy, ta metoda zasługuje na uwagę.
Ścieki ciśnieniowe

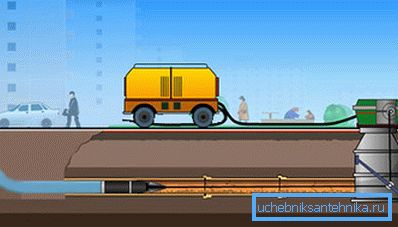

Zasada działania pozostaje niezmienna - nowy rurociąg jest ciągnięty wzdłuż starej trasy bez kopania rowów. Główną różnicą w stosunku do wymiany ścieków o swobodnym przepływie jest to, że stary rurociąg nie zapada się.
Oznacza to, że nowa rura o nieco mniejszej średnicy jest po prostu przeciągnięta przez stary kanał. Biorąc pod uwagę, że średnica jest zmniejszona, metoda ta nie może być stosowana do ścieków o swobodnym przepływie. Ze względu na zmniejszenie średnicy przepustowość również spadnie, co oznacza, że zwiększy się prawdopodobieństwo zatkania.
W układach ciśnieniowych redukcję przekroju można skompensować niewielkim wzrostem ciśnienia. Dlatego ta metoda nie jest stosowana do zastępowania systemów kanalizacyjnych w domach prywatnych.

W porównaniu ze zniszczeniem starego rurociągu, ta metoda ma tę zaletę, że nowa rura może być ciągnięta nie tylko w obszarach pomiędzy studzienkami, ale także wzdłuż nachylonej linii, to jest od powierzchni. Ponadto stary rurociąg zapewni dodatkową ochronę.
Podsumowując
Zastąpienie systemu odwadniającego stanowi integralną część remontu, zwłaszcza, jeśli do spustu ścieków wykorzystano stare żeliwne rury. Zadanie nie jest tak trudne, jak się wydaje na pierwszy rzut oka, i może być znacznie uproszczone. Na przykład, przy modernizacji systemu odwadniającego, bezwykopowa wymiana ścieków pozwoli ci szybko poradzić sobie z pracą poza domem, a sam możesz sobie poradzić z wewnętrznym systemem.
Wideo w tym artykule koncentruje się na wewnętrznej pracy wymiany ścieków.
